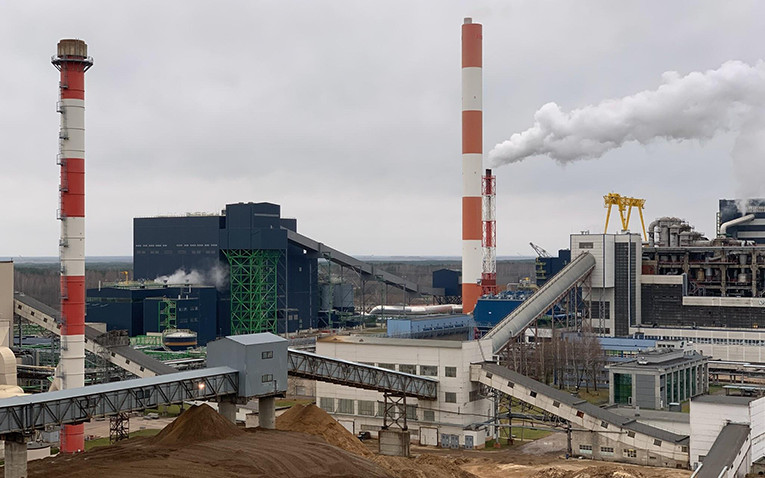

Auvere elektrijaam sai valmis ligi viis ja pool aastat tagasi, kuid sellest ajast ligi poolteist aastat on jaam erakorralistel põhjustel seisnud ning remondikuludeks ja lisainvesteeringuteks on kulunud üle 50 miljoni euro. Riigikontroll tuvastas, et senini pole selgust, millal jaam töökindluse saavutab, kuid Enefit Poweri hinnangul vajab see veel vähemalt 10 miljonit eurot investeeringuid.
Riigikontroll tõi välja, et algse plaani järgi pidi Auvere elektrijaam panustama Eesti energiajulgeoleku ja varustuskindluse tagamisse.
“Paraku on läinud nii, et uudis on ka see, kui Auvere jaam töötab, mitte pole remondis,” ütles riigikontrolör Janar Holm. “Kui jaam aga ei tööta, ei saa see kriitilistel hetkedel varustuskindluse tagamiseks elektrit toota.”
Jaama üleandmine venis võrreldes esialgse tähtajaga kolm aastat, kuid pärast ehitajalt vastuvõtmist 31. juulil 2018 on Eesti Energial kuni eelmise aasta lõpuni kulunud Auvere elektrijaama hooldusele ning remondile 24 miljonit ja investeeringutele 29 miljonit ehk kokku 53 miljonit eurot.
Riigikontroll märkis, et erakorraliste remonttööde tõttu ei ole jaam suure osa ajast saanud teha seda, mille pärast ta ehitati ning vaatamata kõigile viivitustele ja investeeringutele on selge, et vajalikku töökindlust pole ikkagi saavutatud.
Enefit Poweri andmetel on Auvere elektrijaamas üleandmise järel viie aasta ja viie kuu jooksul olnud 97 erakorralist riket ning rikete tõttu oli seisakuid 531 päeva ehk kokku ligi 1,5 aastat. Kui lisada siia juurde ka plaanilised hooldused, mis kestsid nimetatud perioodil kokku 193 päeva, on jaam seisnud 724 päeva. Võrreldes algselt planeerituga seisis jaam 3,7 korda rohkem.
Ehkki projektikohane töökindlus pidi olema 92 protsenti, on tegelikkuses jaama töökindlus 2018.–2023. aasta lõikes varieerunud vahemikus 51 protsendist kuni 88 protsendini. Kõige suurem töökindlus oli 2020. aastal, kui jaam seisis madalate hindade tõttu 87 päeva reservis ehk ei tootnud elektrit turule. Kuna reservis olev jaam ei tööta, väheneb tunduvalt risk, et midagi läheb katki.
Ulatuslikud erakorralised seisakud tekkisid peamiselt seetõttu, et väliste soojusvahetite tehniline lahendus oli vigane. Probleem oli teada, aga pärast jaama üleandmist kehtis jaamale ehitajapoolne kaheaastane garantiiperiood, mille jooksul maksis erakorraliste remontide eest ehitaja ning Enefit Power ei saanud jaamale tehnilisi muudatusi teha – muidu kaotanuks tehnilised sõlmed garantii. Vajalikud osad vahetati täielikult välja eelmise aasta lõpuks.
Ehitaja maksis Auvere elektrijaama eest Enefit Powerile trahvi kokku 134 miljonit: jaama üleandmise hilinemise eest 106 miljonit ja töökindluse mittesaavutamise eest 28 miljonit eurot. Enefit Power arvutab mudeli abil välja ka saamata jäävat muutuvkasumit, mille järgi jäi mitteplaaniliste remontide tõttu viimasel viiel aastal teenimata ligikaudu 170 miljonit, sellest suurim osa kõrgete energiahindadega 2022. aastal.
